Baustellen-Tagebuch

In unserem Baustellen-Tagebuch berichten Projektleiterinnen und Projektleiter über Baufortschritte auf den größeren Baustellen in Ludwigsburg. Das Tagebuch wird laufend ergänzt.

Mitteilungen zu "Schillerstraße" Alle Mitteilungen der Rubrik anzeigen
Mitteilung vom 09.09.2026

Die Fernwärmebaustelle in der Schillerstraße ist weitergezogen

Die Stadtwerke Ludwigsburg-Kornwestheim (SWLB) haben ihre Fernwärme-, Gas- und Wasserarbeiten im östlichen Teil der Schillerstraße beendet, seit seit Ende August geht es im mittleren Teil der Straße weiter. Während der voraussichtlich sechs Wochen dauernden achten Bauphase werden, zusätzlich zu den Fernwärmehauptleitungen, auch Gas- und Wasserleitungen erneuert. Außerdem verlegt die SWLB im nördlichen Gehweg neue Leerrohre, um eine spätere Verlegung von Stromkabeln zu ermöglichen.

Zugeordnete Tags

Mitteilung vom 20.07.2026

Fernwärmeausbau: Erste Arbeiten am Schillerdurchlass beginnen

Im großen Fernwärmeprojekt der Stadtwerke Ludwigsburg-Kornwestheim (SWLB) laufen erstmals zwei Bauphasen gleichzeitig: Nachdem am 13. Juli die fünfte Bauphase in der östlichen Schillerstraße von Hausnummer 3 bis 5 begonnen hat, geht es ab Montag, den 27. Juli, parallel dazu auch mit Bauphase sechs am Schillerdurchlass los. Was den Vorteil mit sich bringt, dass viele für beide Phasen benötigte Baumaschinen bereits vor Ort sind.

Zugeordnete Tags

Mitteilung vom 07.07.2026

Die Fernwärmebaustelle in der Schillerstraße geht in Phase fünf

Am Montag, den 13. Juli, tritt das Fernwärme-Großprojekt der Stadtwerke Ludwigsburg-Kornwestheim (SWLB) in der Schillerstraße in seine fünfte Bauphase ein. Nachdem die schwierigen Arbeiten am Schillerplatz abgeschlossen sind, geht es nun im direkt angrenzenden östlichen Bereich der Schillerstraße weiter. Zwischen den Hausnummern 3 und 5 werden neue Fernwärmehauptleitungen verlegt sowie Gas- und Wasserleitungen erneuert.

Zugeordnete Tags

Mitteilung vom 26.06.2026

Schillerstraße: Schwieriger Untergrund sorgt für weitere Verzögerungen

Bei der Fernwärmebaustelle der Stadtwerke Ludwigsburg-Kornwestheim (SWLB) in der Schillerstraße steckt der Teufel im Detail – beziehungsweise im Untergrund: Da rund um den Schillerplatz unter der Erde weitaus mehr Beton und Fels vorhanden ist, als nach den vorab entnommenen Bodenproben zu erwarten war, haben sich die Grabungsarbeiten in der aktuellen vierten Bauphase weiter verzögert. Hinzu kommt, dass bei den Arbeiten alte Asbestleitungen entdeckt wurden, die aufwändig und fachgerecht entsorgt werden mussten. Außerdem stieß man im Untergrund auf nicht in den Plänen verzeichnete Stromkabel, bei denen zu klären war, ob sie noch in Betrieb sind.

Zugeordnete Tags

Mitteilung vom 30.04.2026

Die Arbeiten am Schillerplatz verzögern sich

Eigentlich wollten die Stadtwerke Ludwigsburg-Kornwestheim (SWLB) ihre Fernwärme-Arbeiten am Schillerplatz östlich der Myliusstraße (Bauphase drei) Ende der Woche abschließen und ab dem 4. Mai in die vierte Bauphase westlich der Myliusstraße einsteigen. Da es sowohl bei den Grabungsarbeiten als auch bei Fernwärmeleitungen zu Problemen kam, ist dies aber nicht möglich und Phase drei dauert länger als geplant.

Zugeordnete Tags

Mitteilung vom 19.03.2026

Schillerstraße: Die SWLB steigt in den Fernwärmeausbau ein

Ab Montag, den 30. März, verlegen die Stadtwerke Ludwigsburg-Kornwestheim (SWLB) im Rahmen ihrer Großbaumaßnahme in der Schillerstraße erstmals Fernwärmerohre – bislang wurde nur am Stromnetz gearbeitet. Diese dritte, an der Kreuzung Myliusstraße Ost gelegene Bauphase, wird durch Arbeiten am Gas- und Wassernetz ergänzt. Außerdem wurden hier mit Blick auf die Signalanlagen vor Ort kurzfristig zusätzliche Arbeiten am Stromnetz notwendig, die am 23. März beginnen und bis zum Beginn der planmäßigen Bauphase abgeschlossen sein sollen.

Zugeordnete Tags

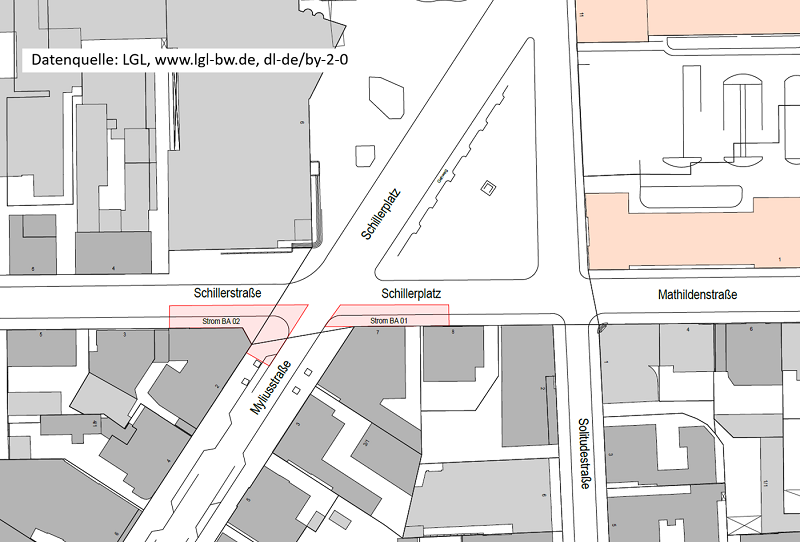

Kartenausschnitt mit rot markiertem Nauabschnitt Strom 03
Mitteilung vom 05.03.2026

Schillerstraße: Die zweite Bauphase mit Stromarbeiten beginnt

Am Montag, den 9. März, steigen die Stadtwerke Ludwigsburg-Kornwestheim (SWLB) in die zweite Bauphase der Großprojekts in der Schillerstraße ein. Während dieser Phase stehen im westlichen Teil der Schillerstraße Tiefbau- und Kabelarbeiten an, die sich von Hausnummer 9 bis 19 erstrecken. Es ist geplant, die Neuverlegung von Stromkabeln noch vor Beginn der Osterferien bis Ende März abzuschließen.

Zugeordnete Tags
