Schillerstraße: Die zweite Bauphase mit Stromarbeiten beginnt

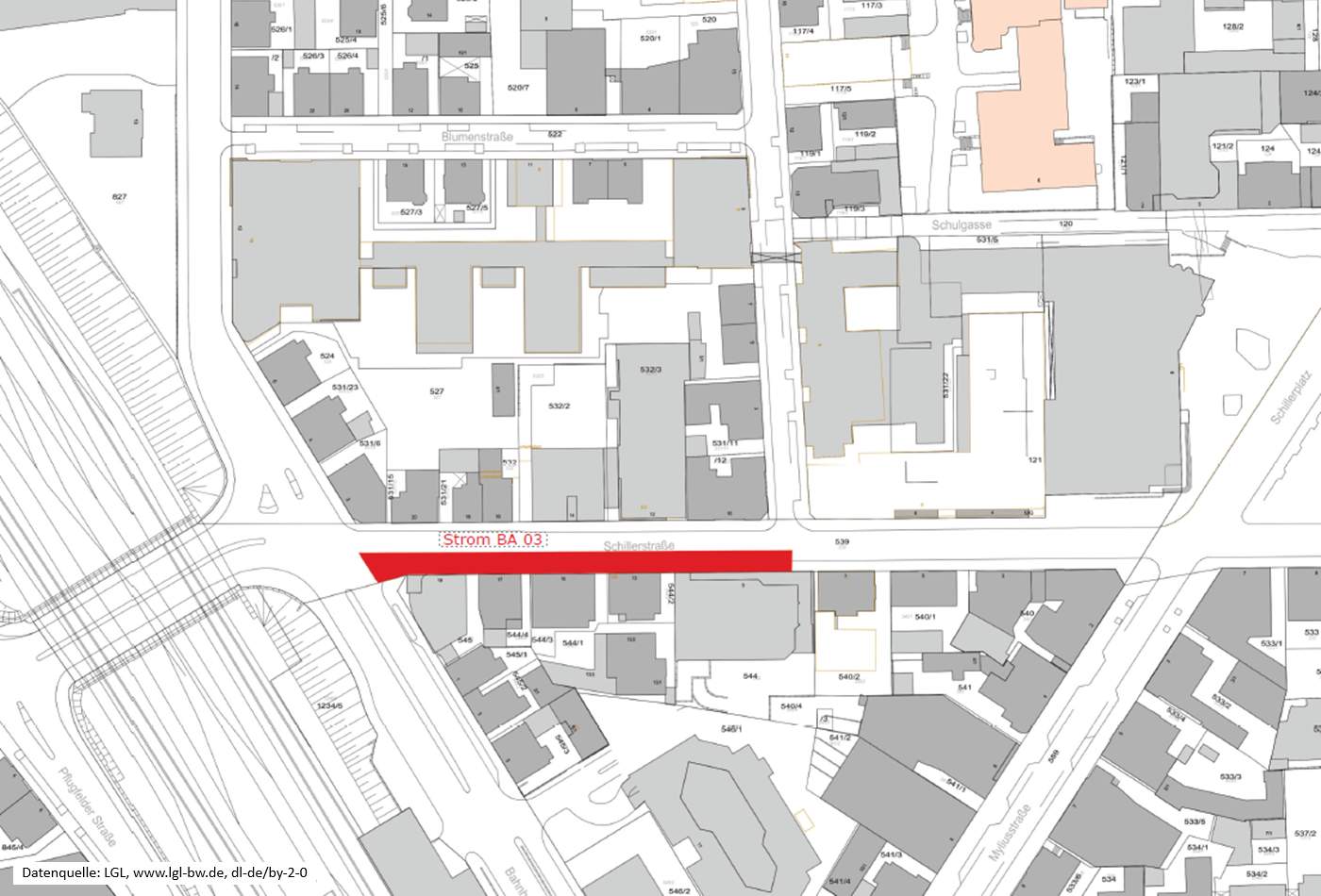

Kartenausschnitt mit rot markiertem Nauabschnitt Strom 03
In der zweiten Bauphase wird der Bauabschnitt 03 Strom umgesetzt.

Am Montag, den 9. März, steigen die Stadtwerke Ludwigsburg-Kornwestheim (SWLB) in die zweite Bauphase der Großprojekts in der Schillerstraße ein. Während dieser Phase stehen im westlichen Teil der Schillerstraße Tiefbau- und Kabelarbeiten an, die sich von Hausnummer 9 bis 19 erstrecken. Es ist geplant, die Neuverlegung von Stromkabeln noch vor Beginn der Osterferien bis Ende März abzuschließen.

Während der Bauarbeiten wird die Schillerstraße im betroffenen Bereich halbseitig gesperrt und für den Autoverkehr mit einer Einbahnstraßenregelung versehen. Von Osten nach Westen, also vom Schillerplatz kommend Richtung Schillerdurchlass, kann die Straße weiterhin befahren werden. Der Radverkehr wird um die Baustelle geleitet und bleibt in beide Richtungen möglich. Da die Südseite der Straße bebaut wird, entfällt der dort gelegene Gehweg. Der Zugang zu den anliegenden Gebäuden sowie zu Stellplätzen und Parkhäusern ist jedoch gewährleistet.

Außerdem hat die SWLB an der Gesamtmaßnahmenplanung gefeilt. „Nach einer Rückmeldung aus der Bürgerschaft haben wir die Grenze zweier Bauabschnitte zur Fernwärme leicht verschoben. Dadurch gelingt es uns, die zwischen der Schillerstraße 14 und 16 gelegene Zufahrt zu rund 80 privaten Stellplätzen durchweg offen zu halten. Außerdem konnten wir so einen Strombauabschnitt mit einem Fernwärmebauabschnitt zusammenlegen und die Anzahl an Bauphasen von zwölf auf elf reduzieren“, erläutert SWLB-Baumaßnahmenkoordinatorin Tatiana Rey.

  1. Schillerstraße: Kreuzung Myliusstraße
    Kalenderwoche 9-11: Strom BA 01 + 02 (Kabelarbeiten)
  2. Schillerstraße: westlicher Bereich
    Kalenderwoche 12-13: Strom BA 03 (Kabelarbeiten)
  3. Schillerstraße: Kreuzung Myliusstraße Ost
    Kalenderwoche 14-18: Fernwärme BA 01 (Fernwärme, Gas, Wasser)
  4. Schillerstraße: Kreuzung Myliusstraße West
    Kalenderwoche 19-23: Fernwärme BA 02 (Fernwärme, Gas, Wasser)
  5. Schillerstraße: östlicher Bereich
    Kalenderwoche 24-29: Fernwärme BA 03 (Fernwärme, Gas, Wasser)
  6. Schillerdurchlass: Nord zwischen Pflugfelder Straße und Uhlandstraße
    Kalenderwoche 27-28: Strom BA 05 + 06 (Kabelarbeiten)
  7. Schillerdurchlass: Süd zwischen Pflugfelder Straße und westlicher Bahnhofstraße
    Kalenderwoche 29-37: Strom BA 07 + Fernwärme BA 05 (Fernwärme, Gas, Kabelarbeiten)
  8. Schillerstraße: mittlerer Bereich
    Kalenderwoche 30-36: Strom BA 04 + Fernwärme BA 04 (Fernwärme, Gas, Wasser, Kabelarbeiten)
  9. Schillerstraße: westlicher Bereich
    Kalenderwoche 37-41: Fernwärme BA 06 (Fernwärme)
  10. Schillerstraße: Kreuzung Uhlandstraße und östliche Bahnhofstraße
    Kalenderwoche 42-47: Fernwärme BA 07 (Fernwärme, Kabelarbeiten)
  11. Schillerstraße: Kreuzung Uhlandstraße und östliche Bahnhofstraße
    Kalenderwoche 48-50: Strom 08 (Kabelarbeiten)
